Quảng Ninh tăng tốc giải phóng mặt bằng “siêu dự án” điện khí LNG 2,2 tỷ USD: Kỳ vọng trở thành trung tâm năng lượng sạch miền Bắc

Chỉ còn vài ngày nữa, 4,9 ha đất đầu tiên phục vụ dự án sẽ được bàn giao cho nhà đầu tư – đánh dấu bước khởi động quan trọng cho một trong những dự án năng lượng mang tính biểu tượng của miền Bắc.

Mục lục bài viết

UBND tỉnh Quảng Ninh vừa tổ chức cuộc họp khẩn nhằm tháo gỡ các nút thắt về tiến độ giải phóng mặt bằng (GPMB) cho dự án Nhà máy điện khí LNG Quảng Ninh – một trong những công trình năng lượng sạch quy mô lớn nhất khu vực phía Bắc hiện nay, với tổng vốn đầu tư lên đến 2,2 tỷ USD. Đây được xem là dự án trọng điểm không chỉ của tỉnh Quảng Ninh mà còn của cả chiến lược chuyển dịch năng lượng quốc gia trong bối cảnh nhu cầu về nguồn năng lượng sạch và ổn định ngày càng cấp thiết.

Chạy nước rút mặt bằng cho dự án “tỷ đô”

Tại cuộc họp, lãnh đạo tỉnh yêu cầu Ban Quản lý Dự án Đầu tư Xây dựng khu vực II khẩn trương bàn giao phần diện tích 4,9 ha đã thu hồi cho nhà đầu tư trước ngày 11/8/2025. Phần diện tích còn lại, theo chỉ đạo, sẽ phải được hoàn tất GPMB trong quý III/2025 theo nguyên tắc “giải phóng tới đâu, bàn giao tới đó”, để không làm gián đoạn tiến độ thi công tổng thể.

Đối với phần diện tích mặt nước phục vụ cho hạng mục bến cảng LNG, UBND tỉnh giao Sở Nông nghiệp và Phát triển Nông thôn phối hợp cùng Sở Công Thương hỗ trợ nhà đầu tư hoàn thiện hồ sơ pháp lý, đảm bảo bàn giao kịp trong tháng 8/2025.

Chủ tịch UBND tỉnh nhấn mạnh: “Đây là dự án chiến lược không chỉ về mặt kinh tế mà còn có ý nghĩa lớn trong định hướng phát triển năng lượng sạch của tỉnh. Vì vậy, tất cả các sở, ngành, đơn vị liên quan phải tập trung tối đa nguồn lực để xử lý dứt điểm toàn bộ vướng mắc về đất đai trong thời gian ngắn nhất.”

Công trình điện khí LNG đầu tiên của miền Bắc

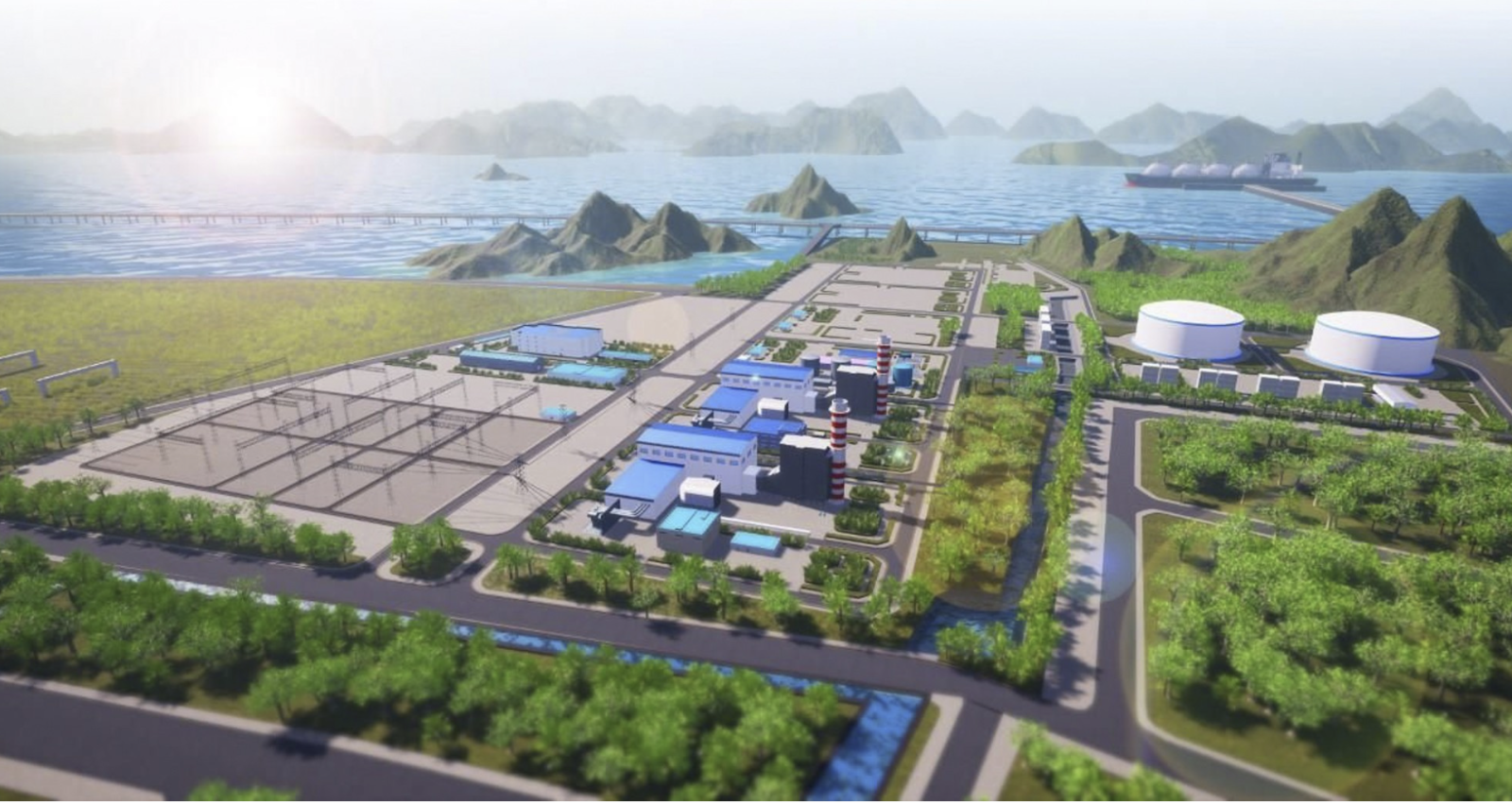

Nhà máy điện khí LNG Quảng Ninh được đặt tại phường Cửa Ông (TP Cẩm Phả, trước đây là phường Cẩm Thịnh), trên tổng diện tích khoảng 60 ha. Dự án do liên danh các “ông lớn” trong và ngoài nước gồm PV Power – Lilama – Tokyo Gas và Tập đoàn Marubeni thực hiện. Đây là nhà máy điện khí LNG đầu tiên của miền Bắc sử dụng nhiên liệu khí tự nhiên hóa lỏng (LNG) nhập khẩu – hướng đi chiến lược nhằm thay thế dần các nguồn năng lượng truyền thống gây ô nhiễm.

Tổng quy mô nhà máy gồm 2 tổ máy có công suất 2x750 MW, hai bồn chứa LNG dung tích 100.000 m³ mỗi bồn, hệ thống bến cảng tiếp nhận tàu LNG trọng tải lên tới 71.500 DWT. Bên cạnh đó là các tuyến ống dẫn khí, đường dây truyền tải 500kV với chiều dài 30km kết nối trực tiếp đến trạm biến áp Quảng Ninh.

Dự kiến khi hoàn thành và đi vào vận hành, nhà máy sẽ cung cấp khoảng 9 tỷ kWh điện mỗi năm cho hệ thống điện quốc gia – tương đương khoảng 3% tổng sản lượng điện thương phẩm toàn quốc năm 2024. Ngoài ra, nhà máy dự kiến đóng góp khoảng 57.700 tỷ đồng vào ngân sách trong 25 năm hoạt động, tạo thêm hàng nghìn việc làm trực tiếp và gián tiếp cho địa phương.

Đòn bẩy chiến lược cho Quảng Ninh và quốc gia

Không chỉ có ý nghĩa cung cấp năng lượng, dự án LNG này còn được kỳ vọng trở thành đòn bẩy quan trọng để Quảng Ninh khẳng định vị thế là trung tâm năng lượng sạch mới của miền Bắc. Điều này nằm trong chiến lược phát triển vùng kinh tế trọng điểm Đông Bắc, hướng tới mô hình kinh tế xanh – tăng trưởng bền vững, trong đó năng lượng tái tạo và năng lượng sạch là một trong những trụ cột chính.

Về mặt chiến lược quốc gia, nhà máy LNG Quảng Ninh là minh chứng cho bước tiến lớn trong lộ trình chuyển dịch năng lượng theo hướng giảm dần sử dụng than đá – loại nhiên liệu phát thải cao – thay thế bằng khí LNG, thân thiện hơn với môi trường. Theo các chuyên gia năng lượng, nếu vận hành ổn định, nhà máy có thể giúp cắt giảm hàng triệu tấn CO2 mỗi năm so với nhà máy nhiệt điện than có cùng công suất.

Dưới áp lực tiến độ và kỳ vọng lớn, UBND tỉnh Quảng Ninh hiện đang sát sao chỉ đạo từng hạng mục liên quan đến công tác GPMB, pháp lý và kỹ thuật. Tỉnh cũng đang làm việc chặt chẽ với các nhà đầu tư để xử lý nhanh các thủ tục còn tồn đọng, từ đó sớm “kích hoạt” siêu dự án này vào giai đoạn thi công chính thức.

Dự kiến, giai đoạn xây dựng sẽ kéo dài từ cuối năm 2025 đến năm 2028. Nếu đúng tiến độ, đây sẽ là nhà máy điện khí LNG đầu tiên vận hành ở miền Bắc, mở đầu cho làn sóng đầu tư vào lĩnh vực năng lượng sạch tại Việt Nam trong thập kỷ tới.
