Dự án truyền tải điện 500kV Lào Cai – Vĩnh Yên tăng tốc về đích, quyết tâm đóng điện đúng hẹn
Ngày 31/8/2025, Bộ Công Thương đã tổ chức cuộc họp trực tuyến với UBND các tỉnh Lào Cai và Phú Thọ để tháo gỡ các khó khăn, vướng mắc liên quan đến công tác bồi thường, giải phóng mặt bằng trong phạm vi hành lang tuyến của dự án đường dây 500kV Lào Cai – Vĩnh Yên. Đây là công trình năng lượng trọng điểm cấp quốc gia, đóng vai trò đặc biệt quan trọng trong đảm bảo an ninh năng lượng khu vực phía Bắc nói riêng và cả nước nói chung.
Dự án đường dây 500kV Lào Cai – Vĩnh Yên được đầu tư bởi Tập đoàn Điện lực Việt Nam (EVN), giao cho Ban Quản lý dự án Điện 1 trực tiếp điều hành và quản lý. Dự án có tổng mức đầu tư hơn 7.410 tỷ đồng, quy mô gồm 468 vị trí móng cột và 202 khoảng néo, với tổng chiều dài toàn tuyến là 229,5 km. Trong đó, đoạn tuyến đi qua tỉnh Lào Cai dài 139,66 km, qua tỉnh Phú Thọ dài 89,84 km. Toàn bộ tuyến trải dài qua địa bàn 31 xã thuộc hai tỉnh, gồm 13 xã của Lào Cai và 18 xã của Phú Thọ.

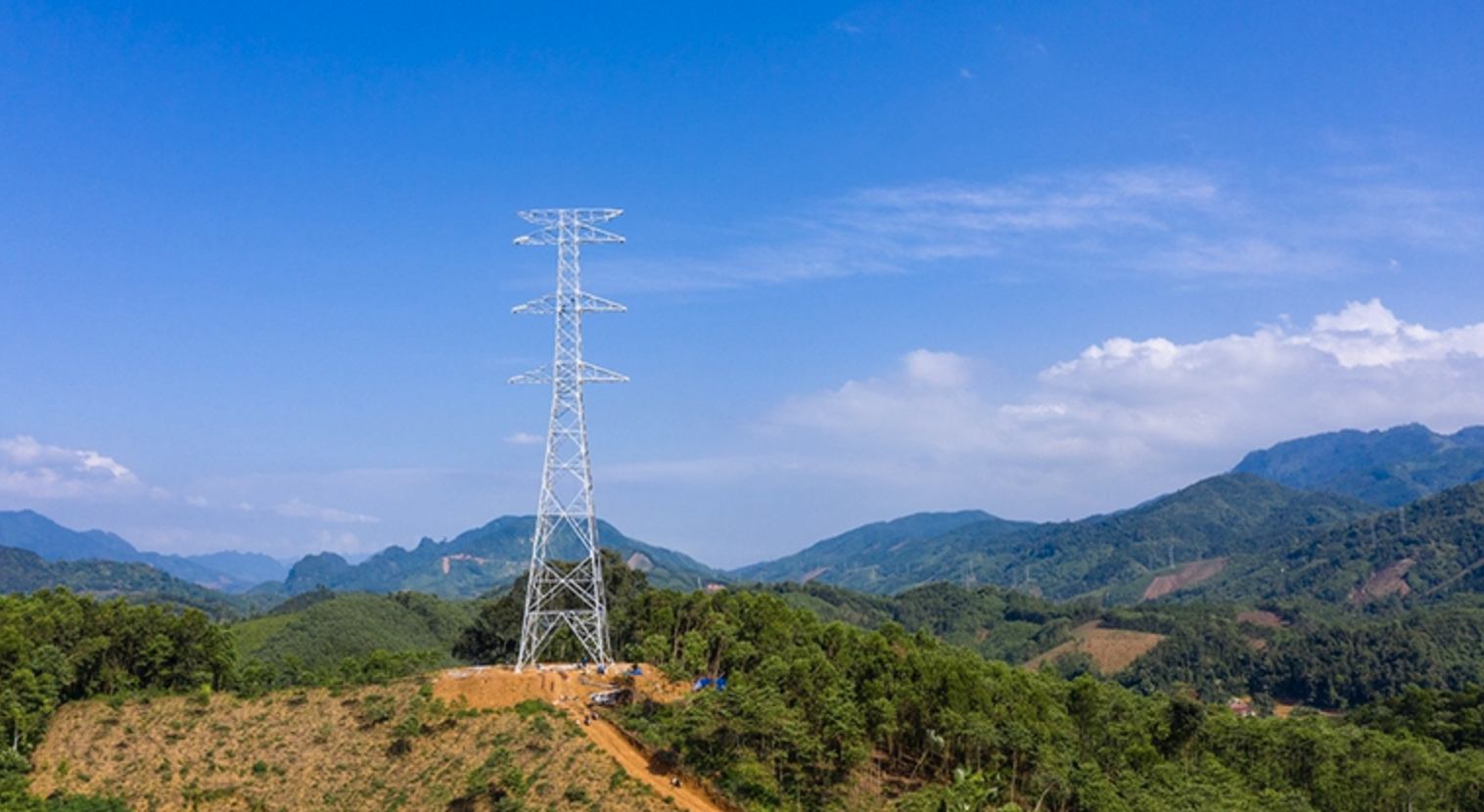

Tính đến thời điểm hiện tại, công tác giải phóng mặt bằng tại các vị trí móng cột đã hoàn tất 100%, với toàn bộ 468 vị trí đã được bàn giao cho chủ đầu tư để triển khai thi công. Đây là dấu mốc quan trọng, tạo điều kiện để thi công phần trụ cột và kéo dây dẫn theo đúng lộ trình.

Về tiến độ cung cấp vật tư, hiện đã có 449 vị trí cột hoàn chỉnh được chuyển đến công trường, đạt tỷ lệ 95,94%. Đối với 19 vị trí còn lại, phần thân dưới đã được cấp, phần trên đang trong quá trình vận chuyển, dự kiến sẽ hoàn tất trước ngày 1/8/2025. EVN cam kết sẽ hoàn thành toàn bộ việc dựng cột trước ngày 10/8/2025, tiếp tục kéo rải dây dẫn từ 11–15/8, nghiệm thu và đóng điện toàn tuyến vào ngày 19/8/2025 theo đúng chỉ đạo của Thủ tướng Chính phủ.
Tại hội nghị, lãnh đạo Sở Công Thương các tỉnh Phú Thọ và Lào Cai đều tái khẳng định cam kết huy động tối đa nguồn lực, phối hợp chặt chẽ với các đơn vị liên quan để đảm bảo tiến độ. Đáng chú ý, tỉnh Phú Thọ đã hoàn thành toàn bộ công tác giải phóng mặt bằng, bàn giao sạch mặt bằng cho chủ đầu tư, đồng thời đẩy nhanh tiến độ phê duyệt phương án bồi thường cho các hộ dân bị ảnh hưởng.
Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long đánh giá cao nỗ lực của các địa phương trong việc giải quyết nhanh chóng các vấn đề tồn đọng, nhất là trong bối cảnh cả nước đang thực hiện việc sáp nhập các bộ, ngành và tinh gọn bộ máy quản lý hành chính theo mô hình hai cấp. Dù khối lượng công việc lớn và thời gian gấp rút, nhưng với sự vào cuộc đồng bộ của các bộ, ngành và địa phương, đến nay, tiến độ dự án cơ bản được đảm bảo.
Thứ trưởng Nguyễn Hoàng Long cũng yêu cầu các tỉnh khẩn trương rà soát lại các vướng mắc nhỏ còn tồn tại, đẩy nhanh phê duyệt và chi trả bồi thường, đặc biệt là trong phạm vi hành lang tuyến truyền tải – nơi có thể ảnh hưởng đến tiến độ kéo dây và đóng điện. Bên cạnh đó, ông đề nghị Tập đoàn Điện lực Việt Nam và Ban Quản lý dự án Điện 1 thường xuyên cập nhật tiến độ thi công từng hạng mục, báo cáo kịp thời những khó khăn để Bộ Công Thương phối hợp xử lý.
Đáng chú ý, Bộ Công Thương cũng đề nghị Bộ Quốc phòng và Bộ Công an tiếp tục chỉ đạo lực lượng quân đội, công an địa phương phối hợp chặt chẽ trong công tác đảm bảo an ninh, an toàn thi công tại các điểm trọng yếu. Việc giữ vững an ninh, bảo vệ thiết bị, vật tư tại công trường và hỗ trợ nhà thầu trong suốt quá trình thi công được xem là yếu tố quan trọng đảm bảo công trình hoàn thành đúng ngày 19/8/2025.
Dự án đường dây 500kV Lào Cai – Vĩnh Yên là một trong những công trình trọng điểm thuộc quy hoạch tổng thể phát triển hệ thống truyền tải điện quốc gia giai đoạn 2021–2030, tầm nhìn đến 2045. Sau khi hoàn thành, công trình sẽ đóng vai trò trục truyền tải quan trọng kết nối các nguồn điện phía Tây Bắc với trung tâm phụ tải vùng đồng bằng Bắc Bộ, góp phần cân đối cung – cầu điện giữa các vùng miền, giảm tải cho các tuyến đường dây hiện hữu và tăng độ tin cậy cho hệ thống điện quốc gia.
Trong bối cảnh nhu cầu điện năng tại miền Bắc đang tăng nhanh chóng, cùng với áp lực thiếu hụt nguồn cung trong các mùa cao điểm, việc đưa vào vận hành đường dây 500kV Lào Cai – Vĩnh Yên đúng hạn không chỉ mang ý nghĩa kỹ thuật mà còn là minh chứng cho sự điều hành quyết liệt, phối hợp hiệu quả giữa các cấp chính quyền, doanh nghiệp và người dân trong thực hiện các công trình trọng điểm quốc gia.
Xem thêm
-
Sở Xây dựng TP.HCM vừa trình UBND TP.HCM văn bản số 5676 triển khai Nghị quyết 17/2025/NQ-HĐND của HĐND TP.HCM. Chính sách tập trung vào...04/09/2025 14:30
-
TP.HCM phát động thi tuyển phương án kiến trúc cầu vượt và nút giao trọng điểm phía Nam
Đây là các hạng mục thuộc Dự án thành phần 3: Nâng cấp, mở rộng Quốc lộ 1, đoạn từ đường Kinh Dương Vương đến...30/08/2025 07:47 -
TP.HCM đầu tư 12.440 tỷ đồng để xây dựng đường nối xa lộ Hà Nội với vành đai 3: Giải quyết nút thắt giao thông
Tuyến đường có chiều dài 5,9 km, nối từ Xa lộ Hà Nội đến nút giao Gò Công - giao giữa đường Vành đai 3...29/08/2025 16:31
Bài mới
-
Dự đoán soi cầu xổ số Power 6/55 Vietlott ngày 26/09/2026
Để có thể dự đoán được con số chính xác, HOMEUP.VN đã áp dụng thuật toán tính xác suất thống kê, dựa vào kết quả...25/09/2026 19:45 -
Phân tích thống kê XSMB Thứ 7 Ngày 26/09/2026 - Chốt Số Vàng May Mắn
Hôm nay 26/09/2026, chúng ta sẽ cùng nhau phân tích và đưa ra những cặp số tiềm năng nhất cho kỳ quay thưởng XSMB Thứ...25/09/2026 19:30 -
Phân tích XSMN Thứ 7 Ngày 26/09/2026 - Dự Đoán Xổ Số Miền Nam Chính Xác
Phân tích thống kê XSMN 26/09/2026. Cập nhật thống kê kết quả xổ số miền Nam ngày 26 tháng 09 năm 2026 chi tiết nhất,...25/09/2026 19:15 -
Phân tích Dự Đoán XSMT Hôm Nay Thứ 7 Ngày 26/09/2026
Phân tích thống kê XSMT 26/09/2026. Cập nhật thống kê kết quả xổ số miền Trung ngày 26 tháng 09 năm 2026 mới nhất gồm:...25/09/2026 19:00
